我国在建纬度最高抽水蓄能项目进入关键阶段,尚志抽水蓄能电站即将下闸蓄水
近日,位于黑龙江省尚志市的国网新源尚志抽水蓄能电站迎来工程建设关键节点,项目全面进入下水库下闸蓄水关键阶段。

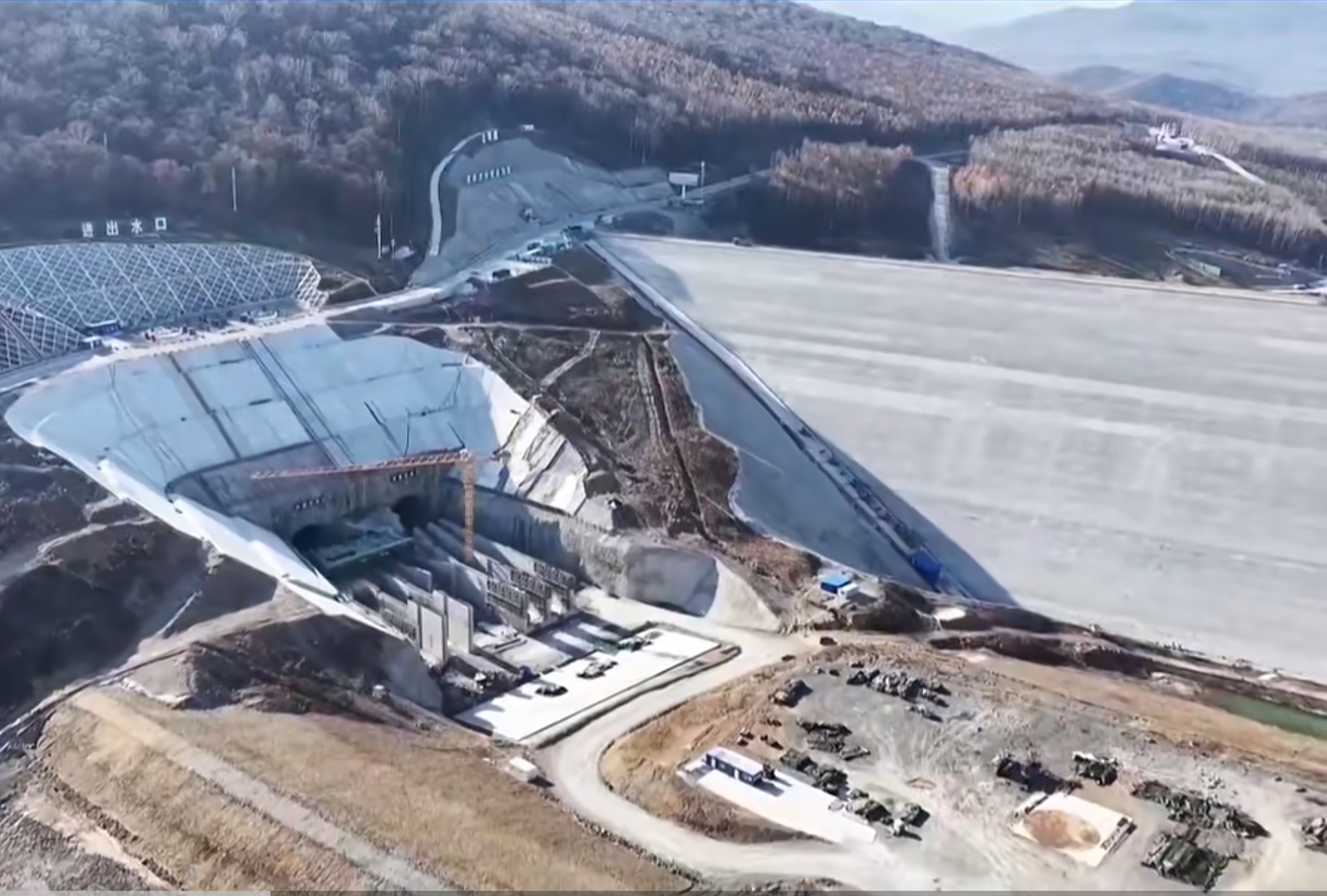

作为黑龙江省“十四五”期间能源规划落地的首个大型抽水蓄能标杆工程、国内在建纬度最高的高寒抽水蓄能项目,该工程总投资83亿元,将有效补充东北地区新型电力系统调峰储能短板,为龙江千万千瓦级风光新能源规模化消纳、区域能源绿色低碳转型筑牢核心支撑。

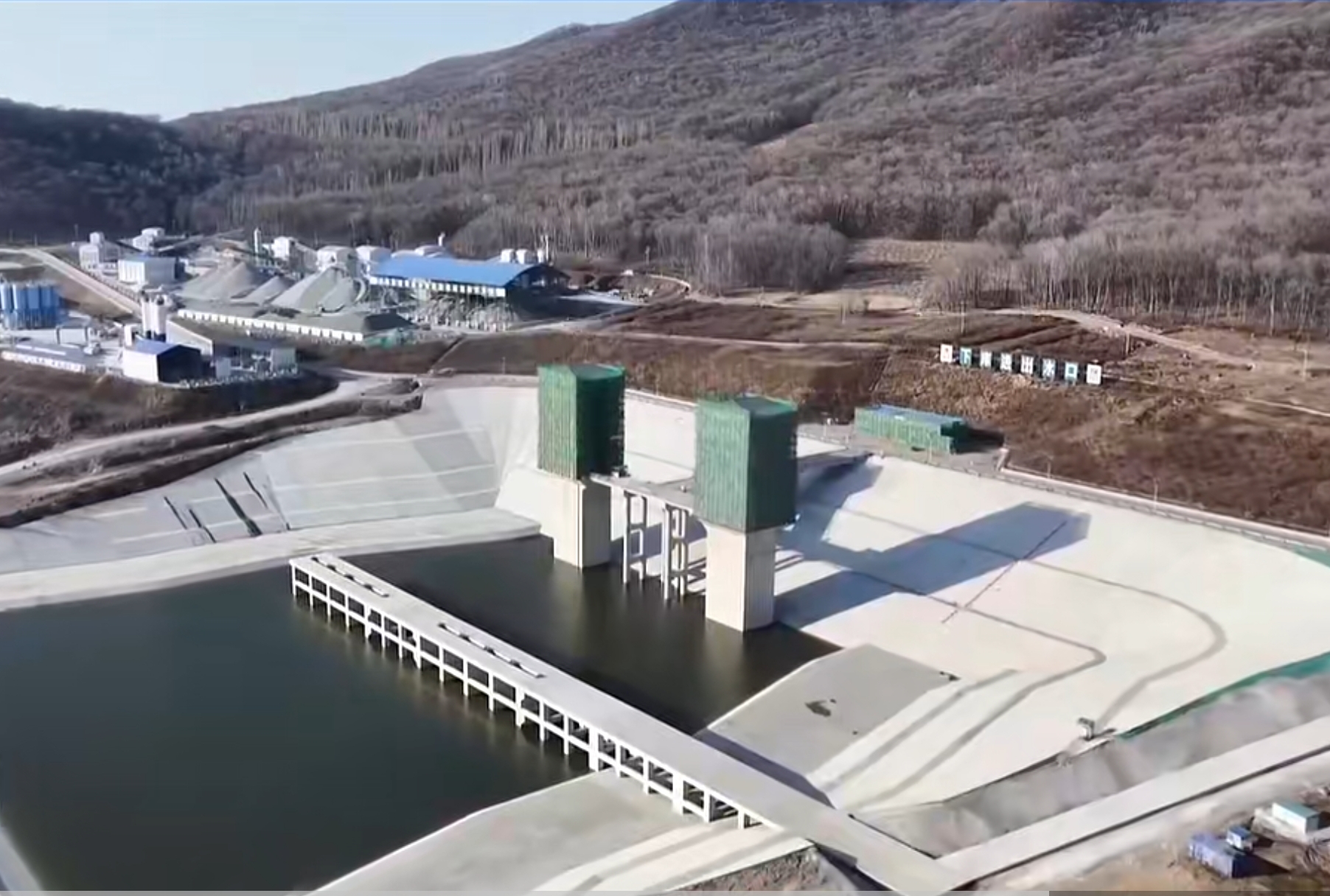

入冬以来,尚志山区气温持续走低。为充分用好封冻前宝贵的施工窗口期,建设团队通力配合,对下水库坝体、下水库进出水口、水库导流系统等水工建筑物逐项开展蓄水前检查验收、隐患排查,精细完成蓄水前的各项准备工作。待下闸蓄水之后,这座深山之中的大型储能枢纽,将进入工程建设又一新阶段。

抽水蓄能是当前我国技术成熟、经济性突出的大规模储能方式,是构建新型电力系统的重要支撑。黑龙江东部、哈尔滨东南部是风光资源富集区,风电、光伏可开发规模超2000万千瓦。风光发电受天气影响具有间歇性、波动性,给电网稳定消纳带来挑战。尚志抽水蓄能电站采用上下双水库布局,由深埋山体的输水隧洞及尾水隧洞相连。在用户端用电低谷时,采用抽水工况把发电侧“多余”电量转化成水的势能,抽到上水库储存起来;在用户端用电高峰时,采用电站发电工况,把上水库的水势能转化为用户侧急需的优质电量,补充发电侧负荷缺口,以此平抑风光电等新能源出力波动。

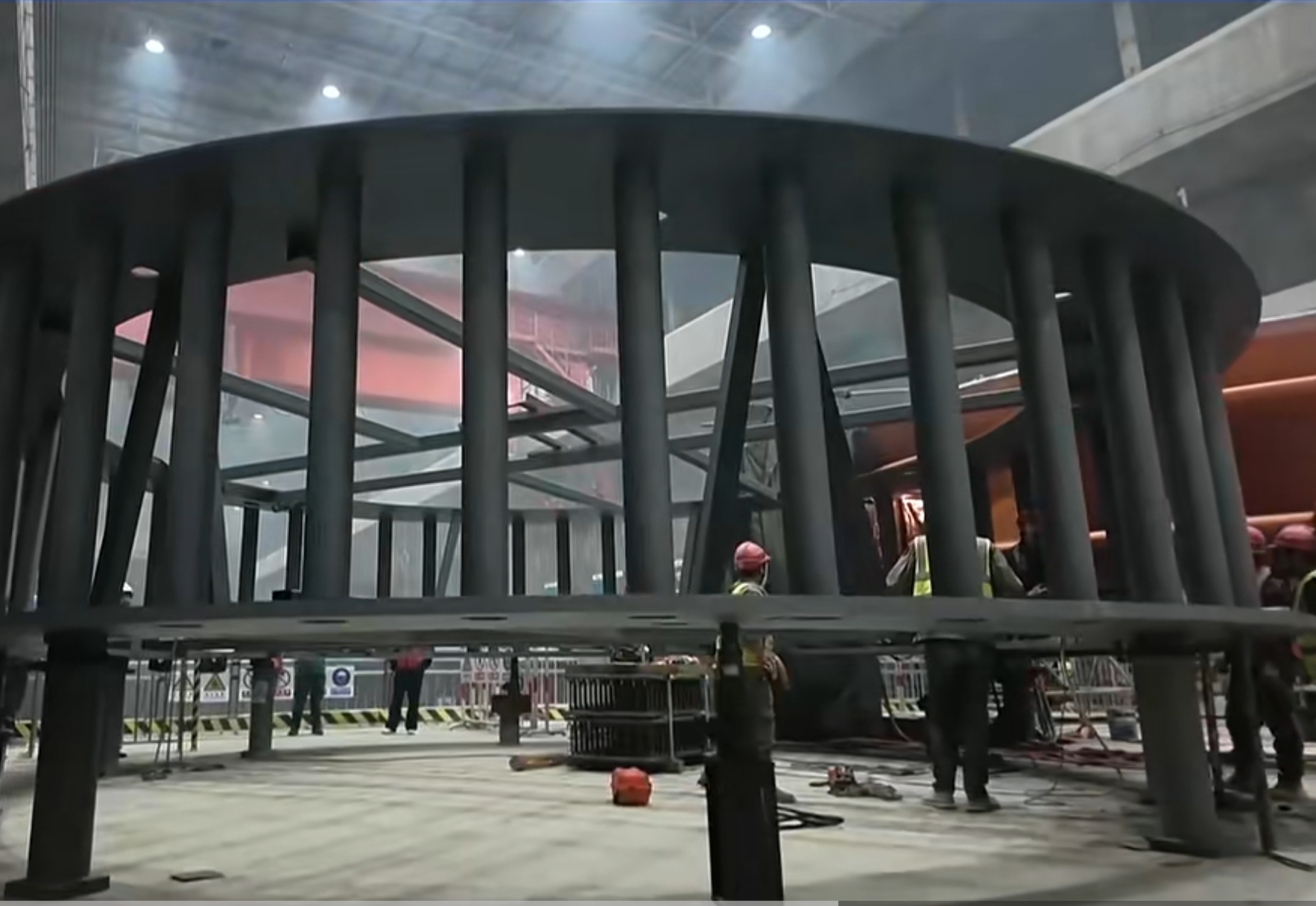

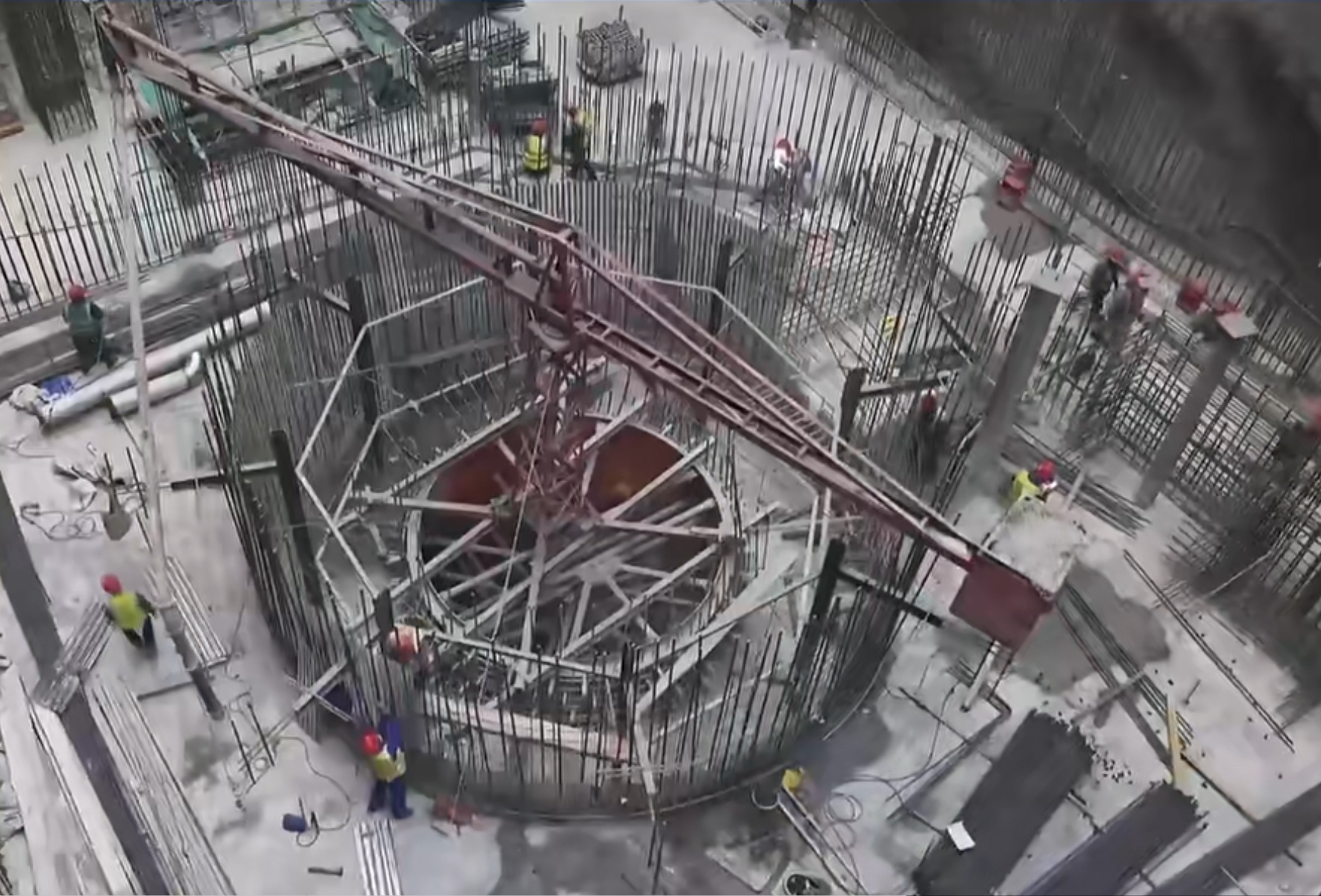

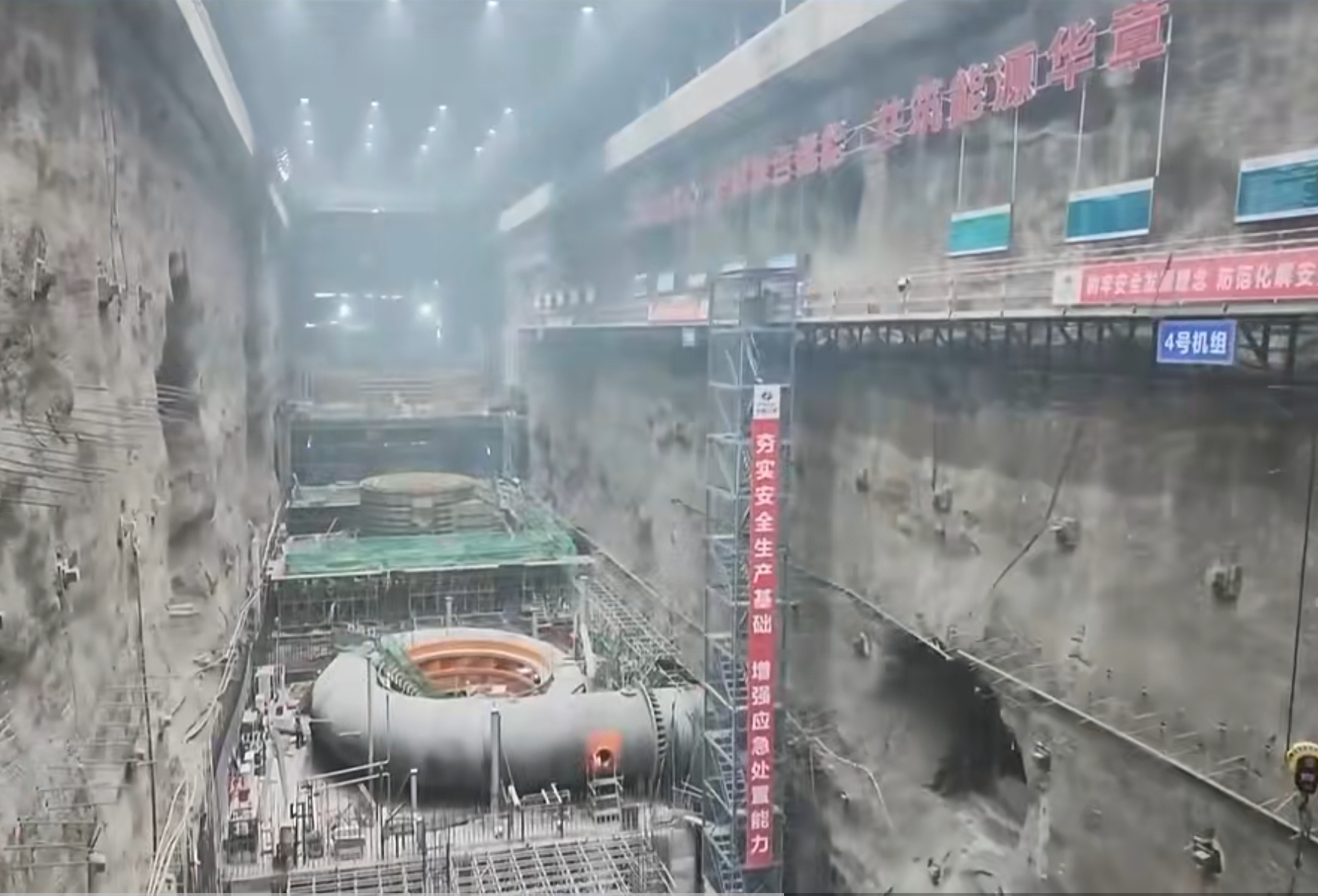

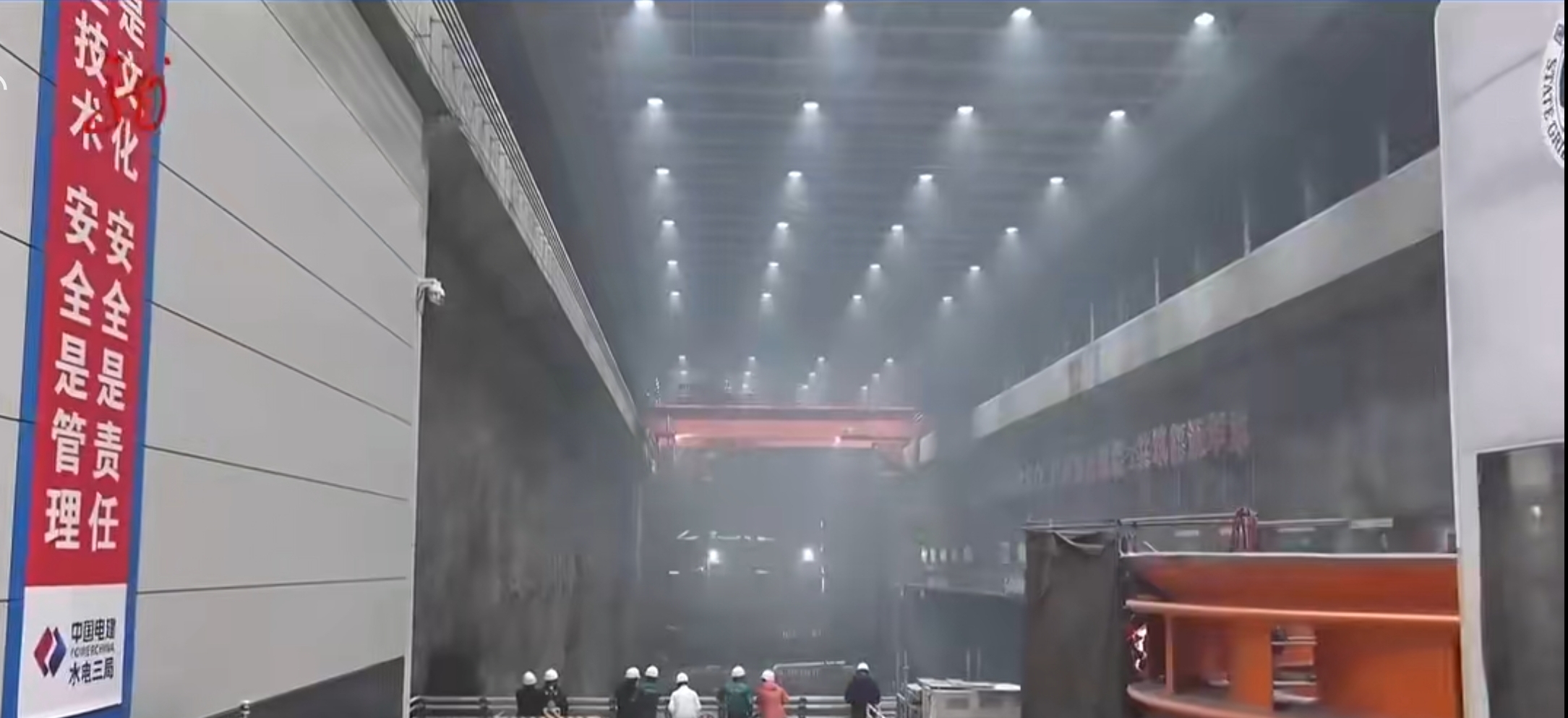

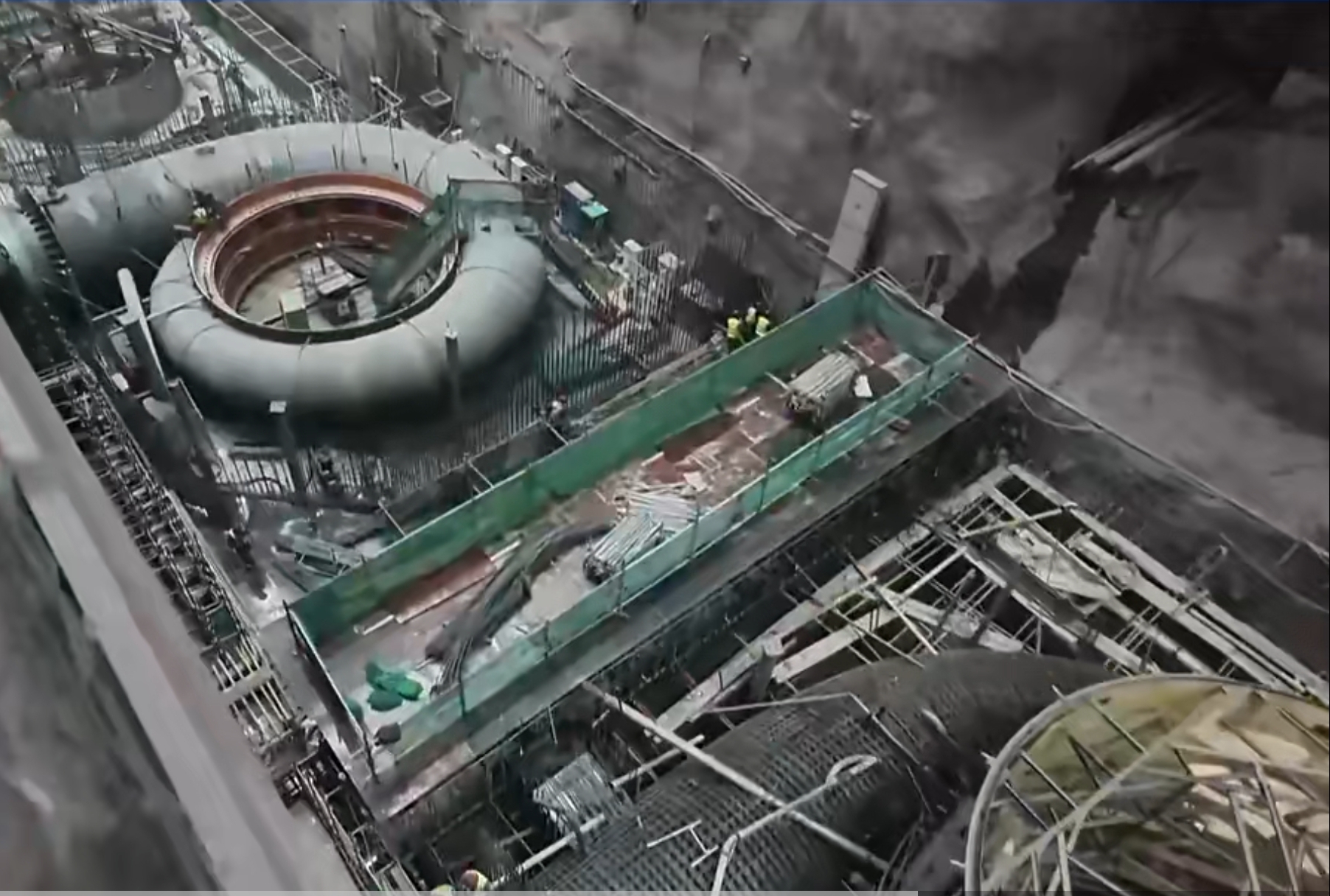

电站的核心枢纽位于群山腹地,而高寒、冻土、复杂地质叠加,给施工带来多重考验。“高纬度高寒地区施工制约因素多,我们优化工序、统筹资源,仅用18个月就完成地下主厂房开挖,创下国内高寒抽水蓄能地下厂房开挖新纪录。”国网新源黑龙江尚志抽水蓄能电站副总经理孙文东说。


同时,团队还围绕冬季施工、后期运行防冻保温开展专项技术攻关,配套制定一整套防寒防冻保障方案,对水工结构、机电设备采取保温防护措施,在保障安全质量的前提下,稳住全年建设节奏。按照规划,项目2028年9月首台机组投产发电,2029年6月四台机组全部并网。


大项目进山,也激活了地方经济。尚志市发改局局长张国君算了一笔发展账:当地全程跟进服务保障,因为这不仅是个稳用电、纳绿电的能源工程,还能直接拉动当地配套产业和老百姓就业,真正把深山里的生态资源,变成东北振兴实实在在的发展家底。
